Локация: Гостомель, Киевская область, Украина
Сроки работ: январь–март 2023 года
Объемы: демонтаж пяти зданий общей площадью 17 700 м²; сортировка и переработка строительных отходов
1. Предпосылки и задачи
В центре Гостомеля находились пять поврежденных боевыми действиями жилых зданий, требовавших оперативного и безопасного сноса. Заказчику было важно не только освободить участок для последующей реконструкции, но и оптимизировать затраты на утилизацию отходов и получение вторичных строительных материалов.
Основные задачи проекта:
-
Выполнить поэтапный демонтаж зданий с применением спецтехники;
-
Провести раздельный сбор и сортировку отходов;
-
Обеспечить экологически безопасную утилизацию азбеста;
-
Получить готовые фракции строительных материалов для повторного использования;
-
Минимизировать общие затраты на логистику и утилизацию.
2. Использованные ресурсы и техника
-
Экскаваторы (Volvo EC300D, LiuGong 922E) — для поэтапного демонтажа и погрузки отходов;
-
Щековая и грохотная дробилки — для дробления и сортировки фракций;
-
Команда операторов и сортировщиков — 16 специалистов для ручного отделения металла и древесины;
-
Сертифицированный перевозчик азбеста — для безопасной утилизации опасных отходов.
3. Этапы реализации
-
Подготовительные работы
— разметка зоны работ, ограждение площадки, подведение технических подъездов; -
Демонтаж инженерных коммуникаций
— отключение водоснабжения, канализации, электроэнергии и газа, демонтаж труб и кабелей; -
Демонтаж кровли
— разрушение кровельных конструкций и вывоз кровельных материалов на сортировку; -

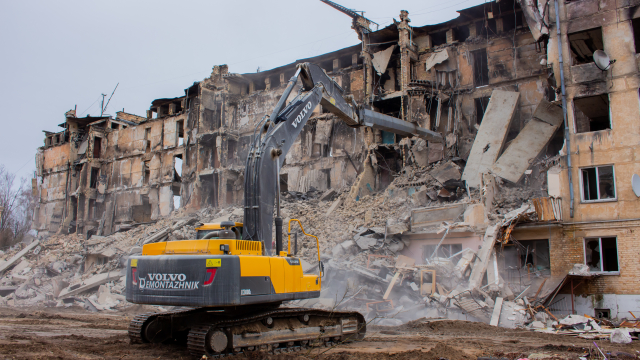

Демонтаж стен и перекрытий

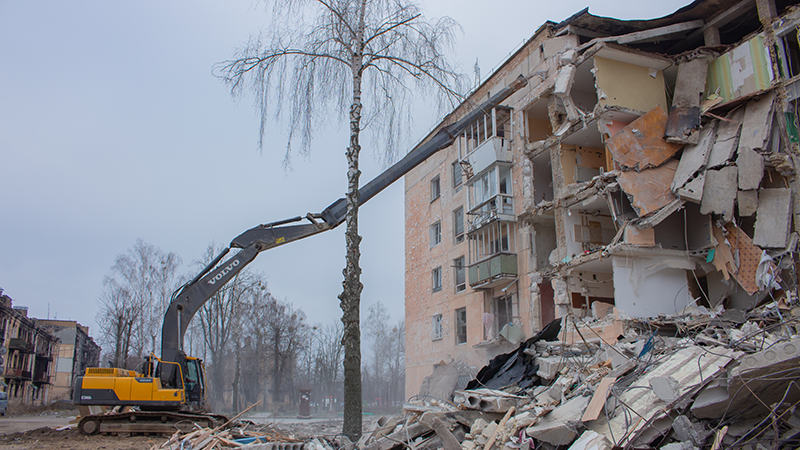

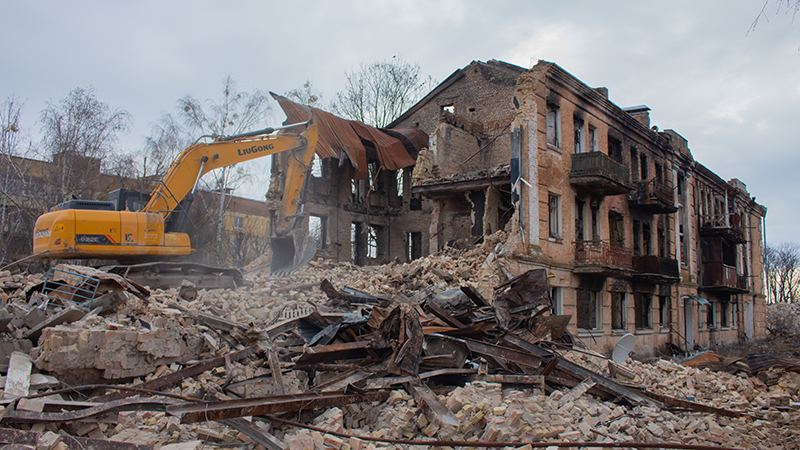

— поэтапное разрушение межэтажных перекрытий и наружных стен экскаватором; -
Демонтаж фундамента
— выбивание плитного фундамента и разбор остатков армированного бетона; -
Резка металлолома
— механизированная резка арматуры и металлических балок до приемлемых размеров для хранения и вывоза; -
Сортировка строительного мусора
— отделение кирпича, бетона, древесины, пластика и других материалов; -
Утилизация азбеста
— фасовка азбестовых плит в спецмешки и передача сертифицированному пункту утилизации; -

Дробление и вывоз

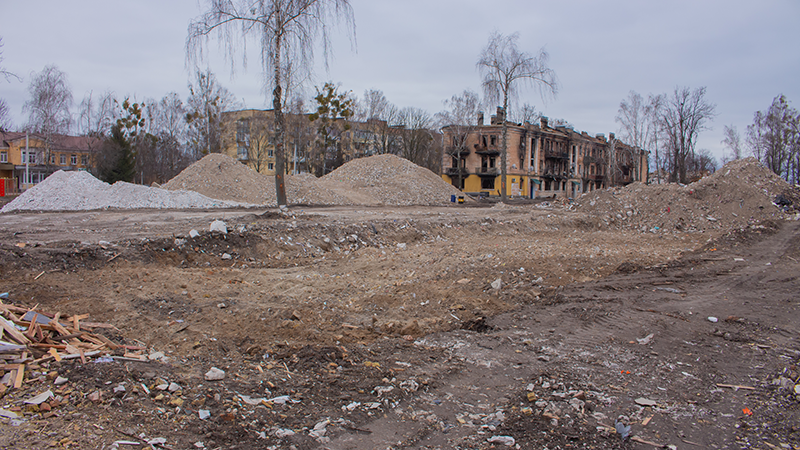

— загрузка сортированной фракции в дробилку, получение готового щебня и песчано‑гравийной смеси, вывоз на склад или непосредственно потребителю.
4. Результаты проекта
-
Полный цикл работ: от отключения коммуникаций до чистой площадки — 2,5 месяца демонтажа;
-
Сортировка и переработка: 100 % строительных отходов прошло сортировку;
-
Азбест: ~10 % общей массы безопасно утилизировано;
-
Готовые фракции: 90 % дробленых материалов передано на повторное использование;
-
Завершение цикла: 2,5 месяца — включая дробление и вывоз.
5. Выводы и рекомендации
-
Оптимизация затрат на утилизацию: раздельный сбор мусора снижает тариф за вывоз смешанных отходов и позволяет реализовывать фракции по более выгодным ценам.
-
Снижение расходов: щебень и песчано‑гравийные смеси готовы к повторному использованию для отсыпки временных дорог и других нужд, что компенсирует часть затрат на демонтаж.
-
Эффективное планирование этапов: поэтапный подход позволяет максимально быстро переключать технику между задачами и снижает простой.
-
Безопасная утилизация опасных отходов: правильная работа с азбестом минимизирует риски штрафов и гарантирует соответствие санитарным нормам.
Компания ТОВ «БК Демонтажник» выполняет профессиональный демонтаж домов любой сложности и конструкции — полный спектр услуг «под ключ»: от подготовки площадки до вывоза отходов. В распоряжении собственная спецтехника и опытные операторы. Работаем 24/7.
